Πώς ο ΔΕΔΔΗΕ θωράκισε το δάσος του Σέιχ Σου

6 λεπτά
Πώς ο ΔΕΔΔΗΕ θωράκισε το δάσος του Σέιχ Σου
Το έργο στο Σέιχ Σου συμβάλλει στην ανθεκτικότητα του δικτύου απέναντι σε ακραία καιρικά φαινόμενα, μειώνοντας τον κίνδυνο βλαβών και διακοπών ηλεκτροδότησης.

Μια «ανάσα» πριν από τη συμπλήρωση 29 χρόνων από την καταστροφική πυρκαγιά του Σέιχ Σου, το περιαστικό δάσος της συμπρωτεύουσας «απελευθερώθηκε» από το εναέριο δίκτυο μέσης τάσης, στο πλαίσιο ενός έργου στρατηγικής σημασίας που αναβαθμίζει ουσιαστικά την ενεργειακή υποδομή της περιοχής και ενισχύει παράλληλα την περιβαλλοντική της προστασία.

Η ολοκλήρωση της υπογειοποίησης από τον ΔΕΔΔΗΕ σηματοδοτεί μια σημαντική τεχνική και επιχειρησιακή παρέμβαση, η οποία συνδυάζει την ασφάλεια του δικτύου με την ανθεκτικότητα απέναντι στις επιπτώσεις της κλιματικής κρίσης, αλλά και τη διαφύλαξη ενός από τους σημαντικότερους πνεύμονες πρασίνου της Θεσσαλονίκης. Το έργο, συνολικού ύψους άνω των οκτώ εκατομμυρίων ευρώ, περιλαμβάνει την κατασκευή περίπου 23 χιλιομέτρων νέου υπόγειου δικτύου μέσης τάσης και την αποξήλωση περίπου δώδεκα χιλιομέτρων εναέριων γραμμών, που για δεκαετίες διέσχιζαν το περιαστικό δάσος. Η υλοποίηση πραγματοποιήθηκε μέσω τεσσάρων διακριτών υποέργων, σε ένα ιδιαίτερα απαιτητικό περιβάλλον, όπου η γεωμορφολογία του Σέιχ Σου, οι δύσκολες συνθήκες πρόσβασης και η ανάγκη προστασίας της δασικής έκτασης επέβαλαν εξειδικευμένο σχεδιασμό και τεχνικές λύσεις υψηλής ακρίβειας.

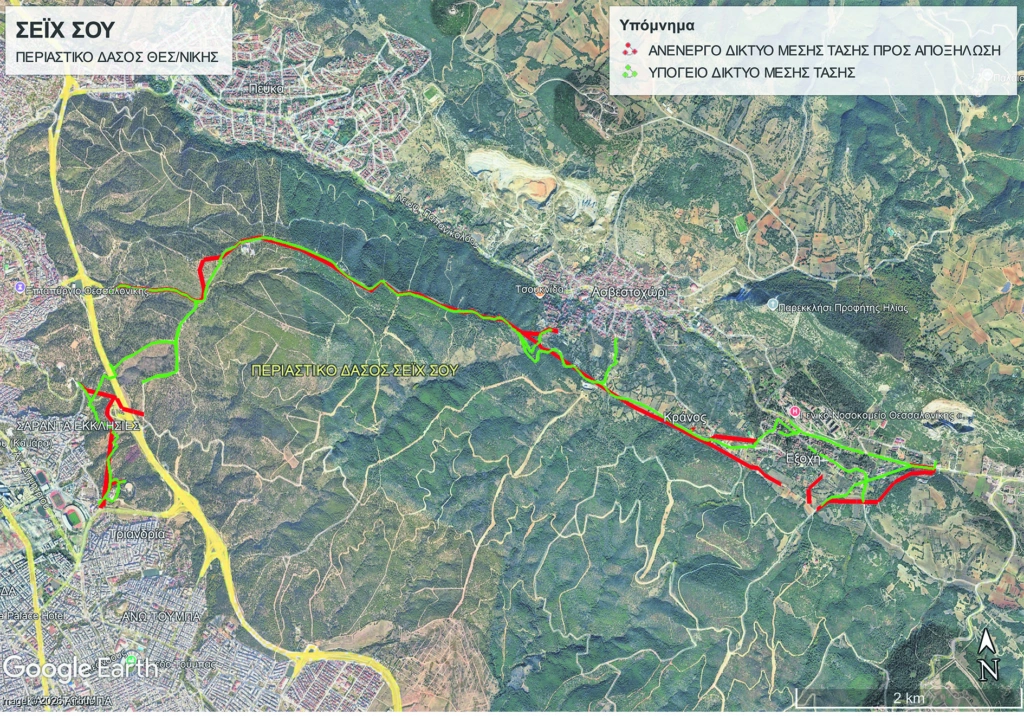

Εσωτερική εικόνα άρθρου

Τα στάδια

Η έναρξη του πρώτου υποέργου τοποθετείται στο 2022, με προϋπολογισμό περίπου 650.000 ευρώ, ενώ από το 2023 εντάχθηκαν ακόμη τρία έργα στο Ταμείο Ανάκαμψης και Ανθεκτικότητας, συνολικού εκτιμώμενου κόστους περίπου 7,5 εκατ. ευρώ. Η χρηματοδοτική διάρθρωση ανέδειξε τη σημασία της παρέμβασης στο πλαίσιο των ευρωπαϊκών πόρων και της εθνικής στρατηγικής για την αναβάθμιση των κρίσιμων υποδομών, ενώ η ηλέκτριση του νέου υπόγειου δικτύου ολοκληρώθηκε στις 8 Μαΐου 2026, σηματοδοτώντας την πλήρη λειτουργική μετάβαση σε ένα πιο σύγχρονο και ασφαλές σύστημα διανομής ηλεκτρικής ενέργειας. Η αποξήλωση του παλαιού εναέριου δικτύου αναμένεται να ολοκληρωθεί έως το τέλος Ιουνίου 2026, ολοκληρώνοντας τον κύκλο της παρέμβασης.

Η σημασία του έργου υπερβαίνει το στενό τεχνικό πεδίο, καθώς ενισχύει ουσιαστικά την ανθεκτικότητα του δικτύου απέναντι σε ακραία καιρικά φαινόμενα, μειώνοντας τον κίνδυνο βλαβών και διακοπών ηλεκτροδότησης. Παράλληλα, συμβάλλει στην απομάκρυνση μιας σημαντικής πηγής δυνητικής επιβάρυνσης για το δασικό οικοσύστημα, ενισχύοντας την προστασία του φυσικού περιβάλλοντος σε μια περιοχή με υψηλή οικολογική και αστική αξία. Η υπογειοποίηση αποτελεί επίσης βήμα εκσυγχρονισμού που ευθυγραμμίζεται με τις ευρωπαϊκές πρακτικές για πιο ανθεκτικά και ασφαλή δίκτυα διανομής ενέργειας. Ιδιαίτερη σημασία έχει και η θεσμική διάσταση της υλοποίησης, καθώς το έργο προχώρησε μέσα από στενό συντονισμό με το Δασαρχείο, τους δήμους της περιοχής, την Περιφέρεια Κεντρικής Μακεδονίας και την Αποκεντρωμένη Διοίκηση, εξασφαλίζοντας την τήρηση των περιβαλλοντικών όρων και την ομαλή εξέλιξη των διαδικασιών αδειοδότησης. Η συνεργασία αυτή επέτρεψε την απρόσκοπτη υλοποίηση μιας σύνθετης παρέμβασης σε ένα ευαίσθητο οικοσύστημα.

Το έργο στο Σέιχ Σου εντάσσεται στη συνολικότερη στρατηγική του ΔΕΔΔΗΕ για την επιτάχυνση των υπογειοποιήσεων εναέριων γραμμών σε όλη τη χώρα, με στόχο τη βελτίωση της καθημερινότητας των πολιτών και την ενίσχυση της ανθεκτικότητας κρίσιμων υποδομών. Η εταιρία έχει επιτύχει σημαντική αύξηση του ρυθμού υπογειοποιήσεων, με οκταπλασιασμό των ετήσιων παρεμβάσεων, ενώ η ανάπτυξη του δικτύου συνεχίζεται με ρυθμό που υπερβαίνει τον ευρωπαϊκό μέσο όρο, στοιχείο που αναδεικνύει τη συστηματική αναβάθμιση των ενεργειακών υποδομών της χώρας.

29 χρόνια μετά την καταστροφική πυρκαγιά

Εσωτερική εικόνα άρθρου

Η παρέμβαση στο Σέιχ Σου αποκτά επιπλέον συμβολικό χαρακτήρα, καθώς συνδέεται με τη μνήμη της καταστροφικής πυρκαγιάς του 1997, που είχε πλήξει σοβαρά το περιαστικό δάσος και είχε αναδείξει την ανάγκη για ισχυρότερη πρόληψη και καλύτερη διαχείριση κινδύνων. Σήμερα, η υπογειοποίηση των γραμμών έρχεται να θωρακίσει ακόμη περισσότερο τον «πράσινο πνεύμονα» της Θεσσαλονίκης, μειώνοντας τις πιθανές πηγές κινδύνου και ενισχύοντας τη συνολική ασφάλεια του οικοσυστήματος.

Ειδήσεις Σήμερα
Ακολουθήστε το EleftherosTypos.gr στο Google News και μάθετε πρώτοι όλες τις ειδήσεις Δείτε όλες τις τελευταίες Ειδήσεις από την Ελλάδα και τον Κόσμο, στο EleftherosTypos.gr
ΣΧΟΛΙΑ
Σχολιασμός

Tο eleftherostypos.gr δημοσιεύει άμεσα κάθε σχόλιο. Ωστόσο δεν υιοθετούμε τις απόψεις αυτές καθώς εκφράζουν αποκλειστικά τον εκάστοτε σχολιαστή. Σχόλια με ύβρεις διαγράφονται χωρίς προειδοποίηση. Χρήστες που δεν τηρούν τους όρους χρήσης αποκλείονται.

eleftherostypos.gr | Ταυτότητα
Διακριτικός Τίτλος:Ελεύθερος Τύπος
Έδρα Εταιρείας:Χλόης 80, Μεταμόρφωση Τ.Κ. 14452
Νομική Μορφή:Ιδιωτική Κεφαλαιουχική Εταιρεία
ΑΦΜ:801129700 – Δ.Ο.Υ.: ΚΕΦΟΔΕ ΑΤΤΙΚΗΣ
Νόμιμος Εκπρόσωπος – Διαχειριστής:Αντωνίου Θωμάς
Δικαιούχος Domain Name:ΕΤ ΕΚΔΟΤΙΚΗ Ι.Κ.Ε.
Διευθυντής:Γιάννης Τσαπρούνης
Διευθυντές Σύνταξης:Μιχάλης Μαρδάς – Δέσποινα Κονταράκη
Αρχισυνταξία:Κώστας Κατίκος – Μιχαήλ Παπαβασιλείου
Εμπορικός Διευθυντής:Δημήτρης Καλαμάρης
Διευθύντρια Ψηφιακού Μάρκετινγκ:Ελένη Νικολετοπούλου
Στοιχεία Επικοινωνίας
Τηλέφωνο:+30210-8113000
Email:[email protected]
